工程面积:
竣工时间:
第一条 主要性能要求(一)膜结构收集罩设计数据1 初沉池参数(1)直径(内壁): 42m(2)净深: 4.5m(3)结构类型: 钢筋砼(4)容纳介质: 制浆造纸生产污水(5)抽风量: 42000m3/h...
工程规模:4652㎡
建筑面积:4652㎡
开工时间:2013年7月
竣工时间:2013年12月
第一条 主要性能要求
(一)膜结构收集罩设计数据
1 初沉池参数
(1)直径(内壁): 42m
(2)净深: 4.5m
(3)结构类型: 钢筋砼
(4)容纳介质: 制浆造纸生产污水
(5)抽风量: 42000m3/h
(6)抽风压: 4000Pa
2 膜结构收集罩设计参数
(1)环境最低极限温度: -30.0℃
(2)环境最高极限温度: 70.0℃
(3)环境基本风压(Wo): 0.3 kN/m2(50年)
(4)环境基本雪压(Wo): 0.35 kN/m2(50年)
(5)施工检修荷载: 1kN
(6)抗震设防烈度: 7度
(7)主结构设计合理使用年限:≥25年
(8)设计安全等级: 2级

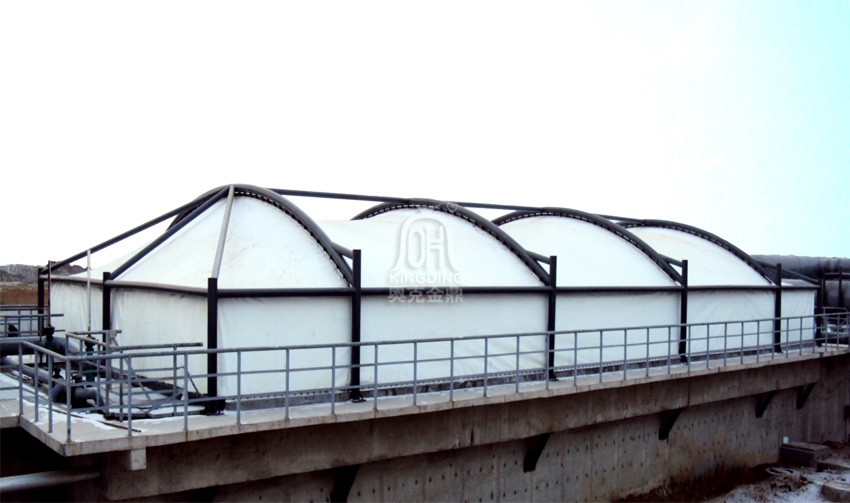

(9)收集罩高度:
①膜总高度:8m;
②膜侧面垂直段高度:2.5m;
③膜斜顶高度:5.5m。
(10)膜总面积:2242 m2
(二)参照标准
供方保证提供的合同设备为符合行业及国家相关标准的全新产品,其设计、制造和材料无任何缺陷。主要标准有:
序号 | 标准代号 | 名 称 |
1 | CECS-1548-2004 | 膜结构技术规程 |
2 | GB 50009-2001 | 建筑结构荷载规范 |
3 | GB 50017-2003 | 钢结构设计规范 |
4 | GB 50068-2001 | 建筑结构可靠度设计统一标准 |
5 | GB50205-2002 | 钢结构工程施工质量验收规范 |
6 | GB50221-2001 | 钢结构工过程质量检验评定标准 |
7 | JGJ82-2011 | 钢结构高强度螺栓连接的设计、施工及验收规程 |
8 | SY/T 0407-1997 | 涂装前钢材表面预处理规范 |
9 | GB50011-2001 | 建筑抗震设计规范 |
10 | GB50046-95 | 工业建筑防腐蚀设计规范 |
除以上主要标准外,未列明的按国家及行业相关标准执行。如有新标准,按最新标准执行。
第二条 主要技术参数及技术要求
(一)主要技术参数
序号 | 项 目 | 单位 | 参数 | 备注 |
一 | 膜材 | |||
1 | 品牌型号 | / | 德国海德斯环境专用膜材H3558 | |
2 | 克重 | g/m2 | 1150 | |
3 | 厚度 | mm | ≥0.92 | |
4 | 抗拉强度(经向/纬向) | N/5cm | 6200/5700 | |
5 | 抗撕裂强度(经向/纬向) | N | ≥1200/1000 | |
6 | 剥离强度(经向/纬向) | N/5cm | ≥120 | |
7 | 膜材的防火等级 | 级 | B1 | |
8 | 膜材的保洁性 | / | PVDF抗污染涂层 (表面为PVDF涂层) | |
9 | 抗酸碱腐蚀性 | / | 膜材应该适用于造纸厂污水的抗腐蚀性 | |
序号 | 项 目 | 单位 | 参数 | 备注 |
10 | 适应温度 | ℃ | -40 ~ +70 | |
11 | 反射率 | % | 79 | |
12 | 膜材的透光率 | % | 7~13 | |
13 | 色牢度 | / | 7 | |
二 | 钢结构 | |||
1 | 型钢 | t | Q235B | |
2 | 钢管 | t | Q235B | |
3 | 膜盖连接件 | / | SS304 | |
4 | 化学锚固螺栓强度 | 级 | ≥4.8 | |
5 | 钢梁连接螺栓强度 | 级 | 10.9 | |
6 | 拉紧钢索 | / | 为有保护层的不锈钢钢索Ф20+PE 套 | |
三 | 其它 | |||
1 | 废气输送管道 | m | FRP | |
2 | 门窗 | 个 | 塑钢 |
(二)主要技术要求
1收集罩设计要求
(1)收集罩确保有足够密封性,罩内常压状态下,无废气外泄。
(2)收集罩内不能存在废气积聚、无法排出的部位。
(3)初沉池废气集中到氧化沟表曝机附近的水中处理,初步处理后,再抽送到系统所设计的废气装置处理(废气处理装置不在供货范围内)。
(4)收集罩设计有满足抽放量要求的废气抽气管,废气抽气管以收集罩钢结构作为支撑点,管道支撑点设计到初沉池水平投影外的第一个支撑,支撑及固定方式由供方按规范设计,具体方案供需双方在设计阶段确定。
(5)膜结构上的抽风管开孔处应具备足够的管道承载能力,保证不因管道与收集罩连接及抽风运行造成膜损坏。
(6)在收集罩合理的位置,设计足够的门、窗,窗户具备采光、通风功能,确保均匀进风,门窗的具体数量、尺寸、结构形式由供需双方在设计阶段确定。
(7)收集罩设计,须确保初沉池构筑物仍在原设计强度安全范围内。
(8)与臭气、污水直接接触的钢构件要采用SS304不锈钢件。
(9)收集罩须满足刮泥机的正常运行,方便巡检和维护要求。
(10)收集罩交付使用后,膜面不能出现低凹,造成积水。
(11)收集罩须满足所在地最大风压和雪压的要求。
2膜结构制作安装要求
(1)现场安装的膜材片采用热熔方式熔接,膜片间搭接宽度不小于50mm。
(2)与池壁周边底部压板处的膜搭接宽度不小于100mm,压边螺栓间距小于200mm, 螺栓、螺母、垫片、压板材质均为不锈钢304。
(3)与膜体连接的金属件表面光滑、无毛刺、无锐边。
(4)完工后的膜表面美观、平整、厚薄均匀,无烙印结疤、开缝、孔洞、褶皱、拉毛蹭伤、渗漏等缺陷。
3钢结构要求
(1)钢结构的设计须符合国家规范、标准,安全等级不低于钢结构的安全二级标准。
(2)本合同项下的集气罩钢结构为双拱式吊梁。
(3)组装完毕的钢结构无翘曲、凹陷、裂纹等缺陷,表面无毛刺。
(4)为保护初沉池刮泥机正常安全运行,供方现场施工过程中,除电焊渣火花外,不得有任何异物落入需方水池。
4防腐要求
(1)钢结构在防腐前,采用抛丸或喷砂除锈处理,抛丸或喷砂处理达到Sa2.5级标准后,按本条第(三)项的要求进行防腐油漆。
(2)现场组焊后的焊缝应彻底去除焊渣焊刺,并将表面打磨平滑至金属光亮,同样按本条第(三)项的要求进行防腐油漆。
(3)所有空心结构材料的两端和缝隙要封闭,避免内侧腐蚀。
(4)位于膜结构内部的钢结构,除了按上述要求除锈喷涂外,还须用PDVF膜材包覆。
(5)非不锈钢紧固件必须在完工后,需除锈进行防腐处理。
(6)池内支撑柱外部要用环氧树脂进行三布四涂防腐包覆。
